厚木市飯山南|中華料理昌華楼様|屋根塗装|外壁塗装 施工データ
| 場所 | 厚木市飯山南 |
|---|---|
| 工事内容 | 外壁塗装屋根塗装雨樋塗装 |
| 使用材料(外壁) | シリコンREVO1000-IR |
| 使用材料(屋根) | シャネツテックSi-JY |
| 価格 | 要問合せ |
| 工事期間 | 約10日 |
| 工事完了月 | 6月 |
| 施工箇所 | 屋根塗装工事 |
| 担当スタッフ |
|
| 担当スタッフ |
|

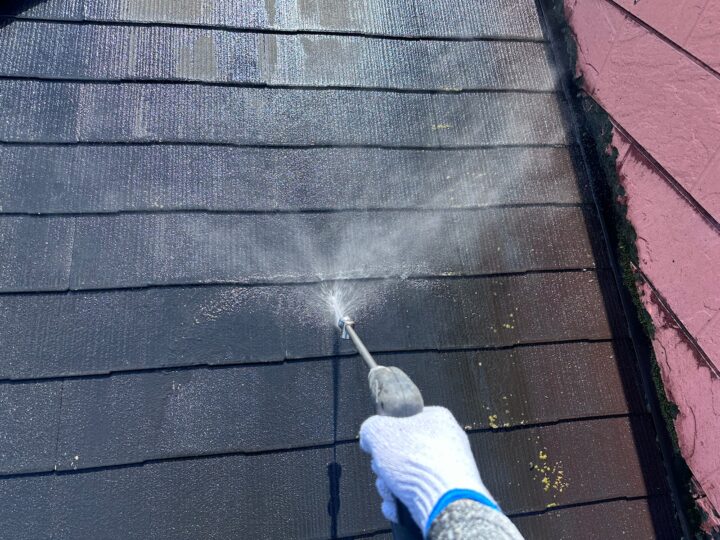

屋根 高圧洗浄
屋根に付着した雨跡・コケ・カビなどの汚れをきれいに洗い流します。汚れたままだと良い塗料を塗っても、すぐに浮いてきたり剥がれたりの原因になるからです。

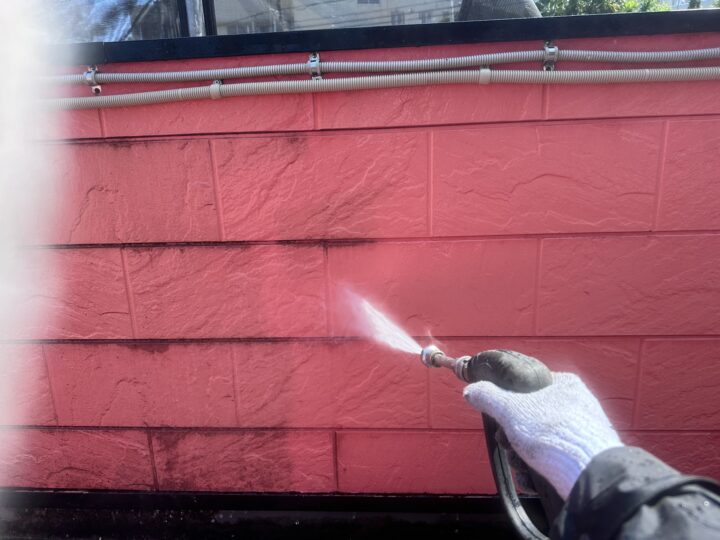

外壁 高圧洗浄
外壁に付着した雨跡・コケ・カビなどの汚れをきれいに洗い流します。汚れたままだと良い塗料を塗っても、すぐに浮いてきたり剥がれたりの原因になるからです。

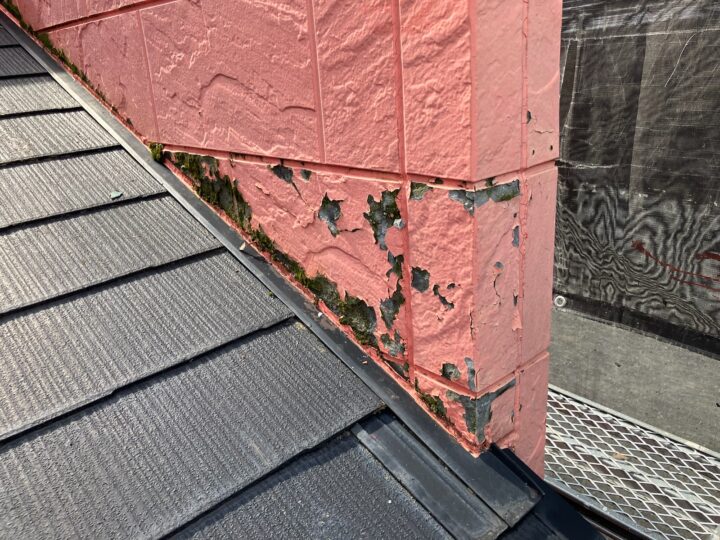

棟板金 ケレン
鉄部や木部などの塗装面についた古い塗膜やサビを除去。キレイに塗料でコーティングするために重要です。
雨戸 ケレン
鉄部の塗装面についた古い塗膜やサビを除去。キレイに塗料でコーティングするために重要です。

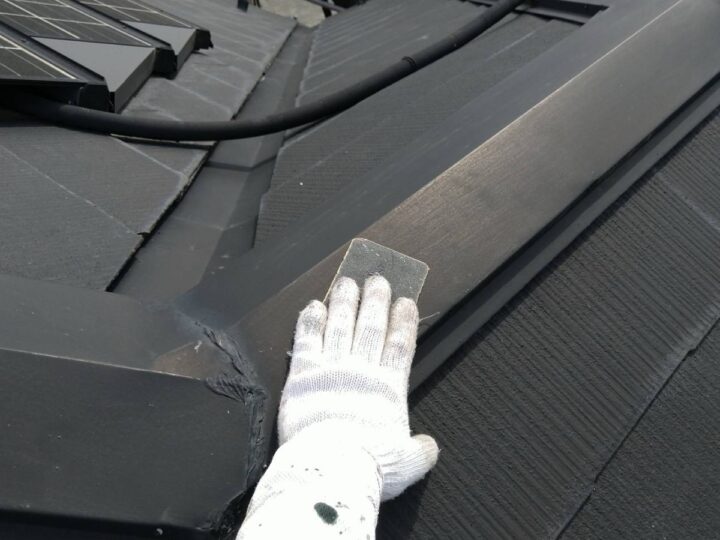

水切り ケレン
鉄部の塗装面についた古い塗膜やサビを除去。キレイに塗料でコーティングするために重要です。

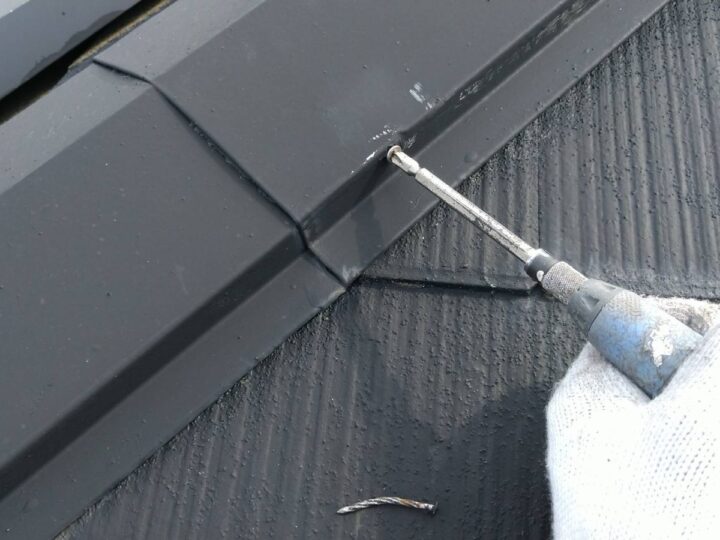

棟板金 ビス交換

浮いてきてしまった板金の釘を、抜けにくいスクリュー式のビスに交換します。
放置すると棟板金が飛んでしまう危険があります。
コーキング工事 撤去
劣化していた外壁の目地コーキング(シーリング)を撤去します。
コーキング工事 撤去
劣化していた外壁の目地コーキング(シーリング)を撤去します。

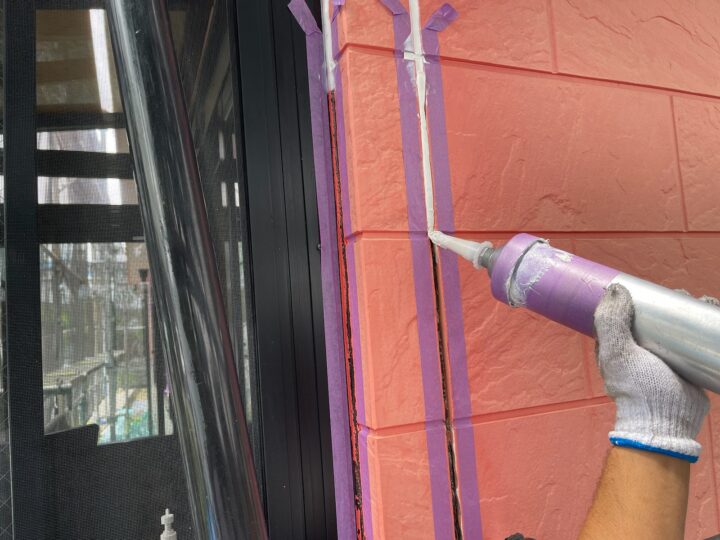

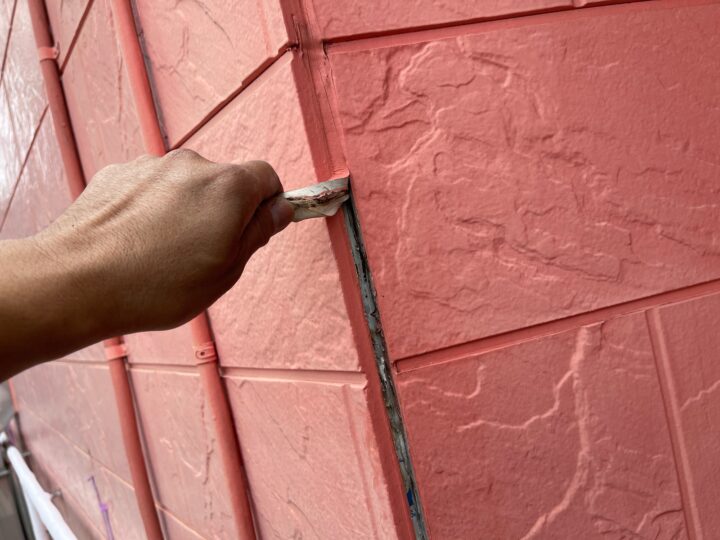

コーキング工事 プライマー
劣化していた外壁の目地コーキング(シーリング)を撤去後、新しいコーキング材をしっかり密着するために接着剤の役割をしてくれるプライマーを刷毛で塗り込んでいきます。

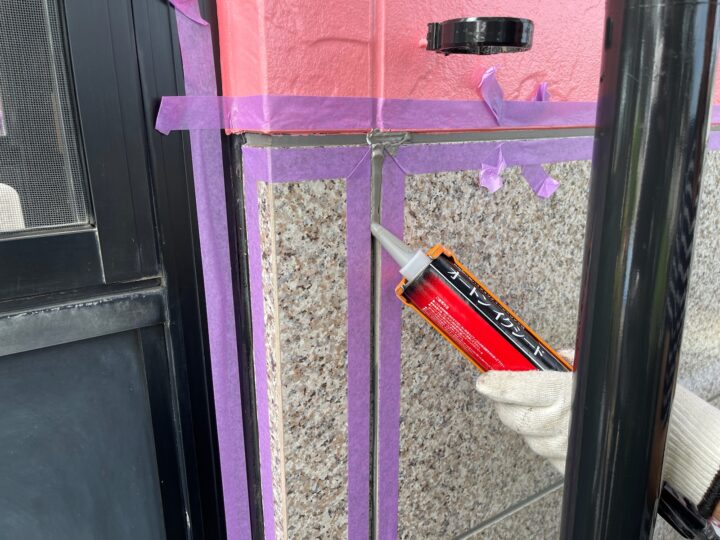

コーキング工事 打設
新しいコーキングを打ち込みます。
コーキング工事 打設
ならして、完成です。
コーキング工事 打設
新しいコーキングを打ち込みます。
コーキング工事 打設
ならして、完成です。
サイディング 交換
劣化したサイディングを交換します。

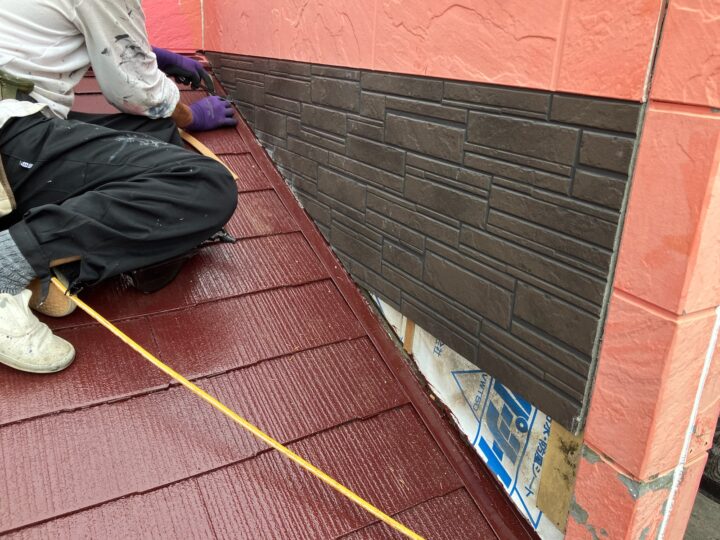

サイディング 交換
劣化した部分を撤去し、新しいサイディングを張ります。
材料搬入
使用材料搬入

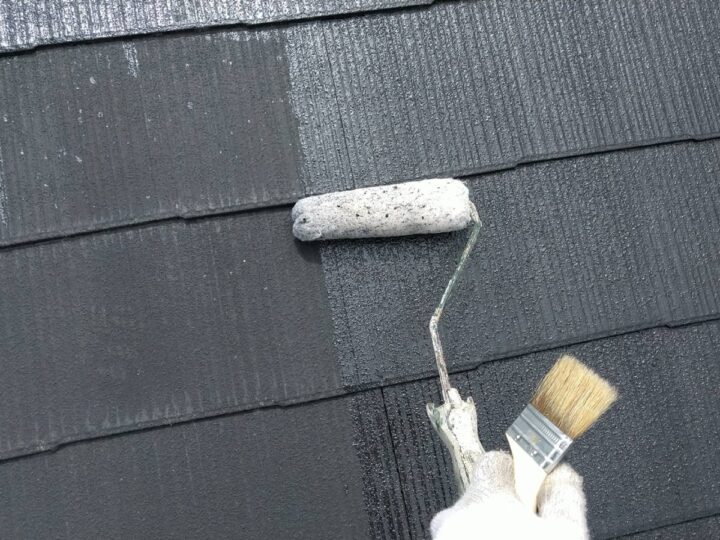

屋根 下塗り
屋根に下塗りをしています。上からの塗料をしっかり密着させるために、下地をしっかり調整していきます。

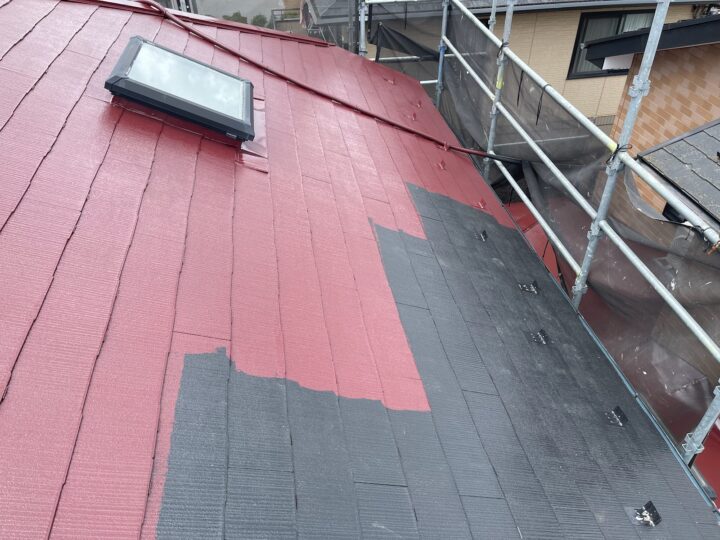

屋根 中塗り
下塗りと比べると、違いがよく分かります。

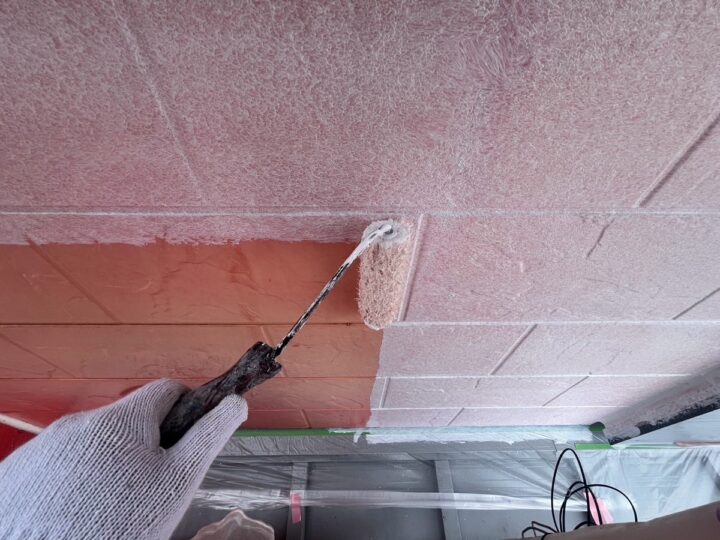

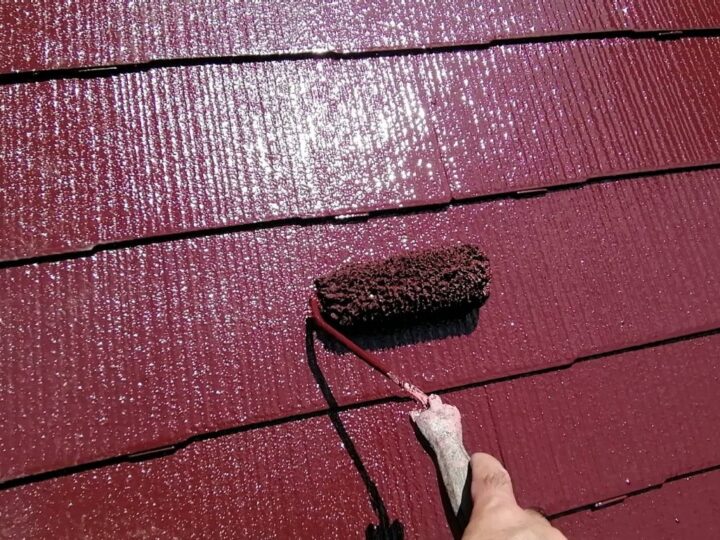

屋根 上塗り
ムラにならないよう丁寧に塗ります。
中塗りに使用した塗料で、上塗りを行います。2回塗ることで適切な膜厚を確保します。

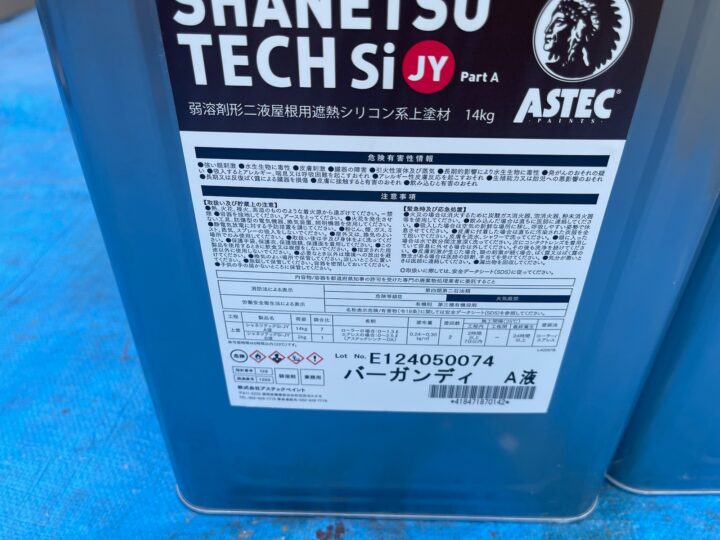

材料搬入
使用材料搬入

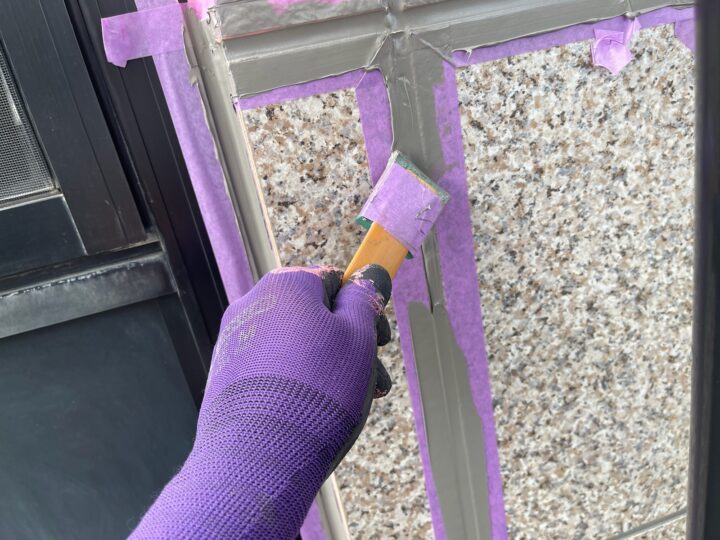

外壁 下塗り
下塗りをしています。上からの塗料をしっかり密着させるために、下地をしっかり調整していきます。
外壁 中塗り
塗り残しがないよう塗って行きます。

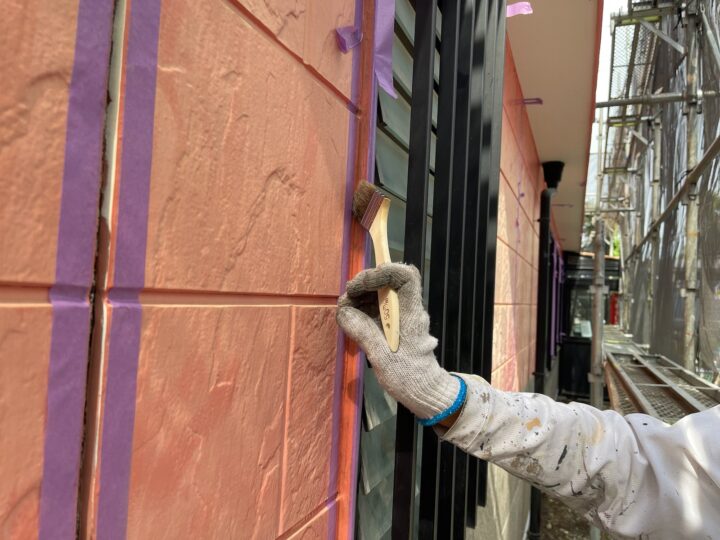

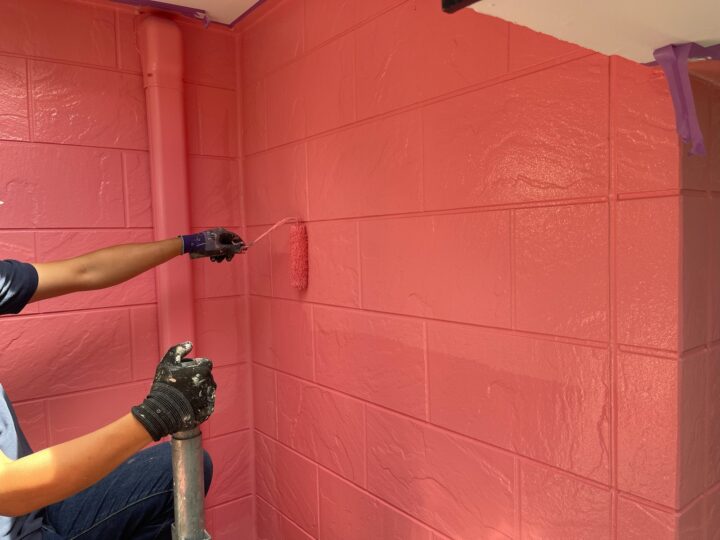

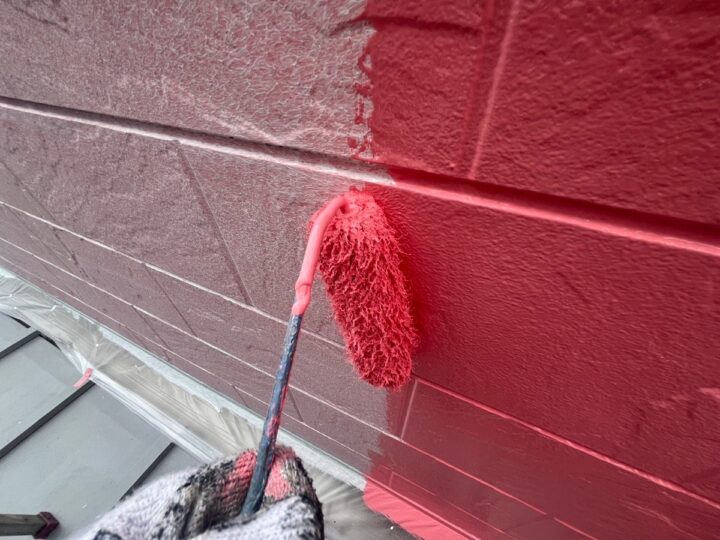

外壁 上塗り
ムラにならないよう丁寧に塗ります。

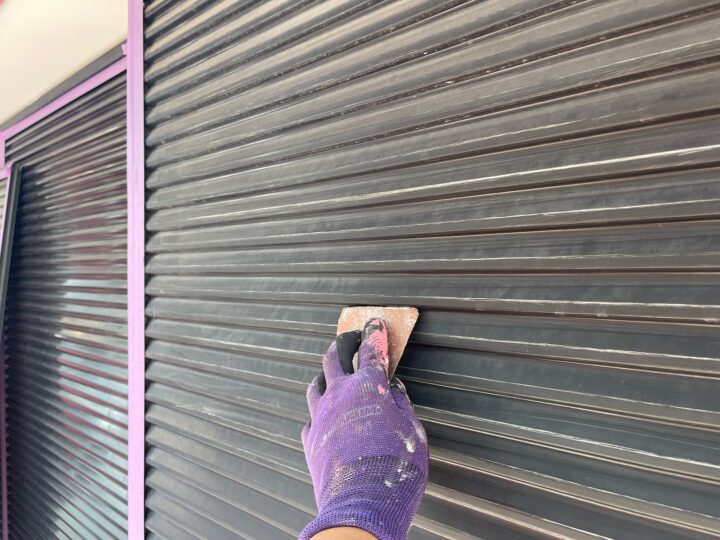

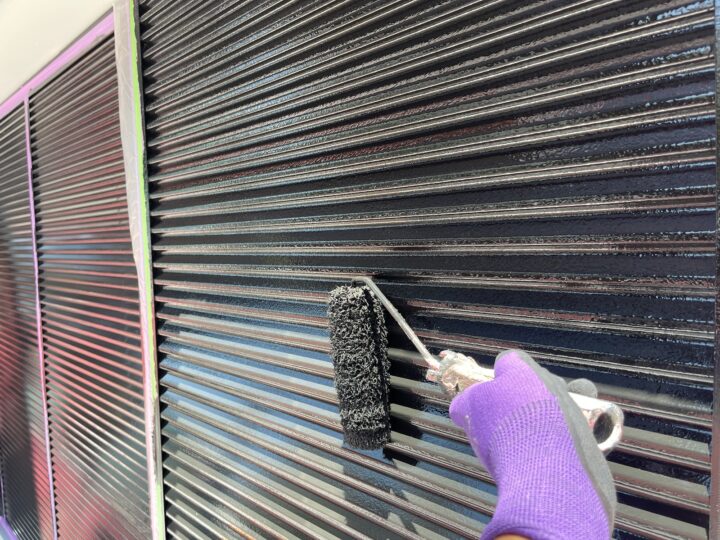

雨戸 上塗り
ムラにならないよう丁寧に塗ります。

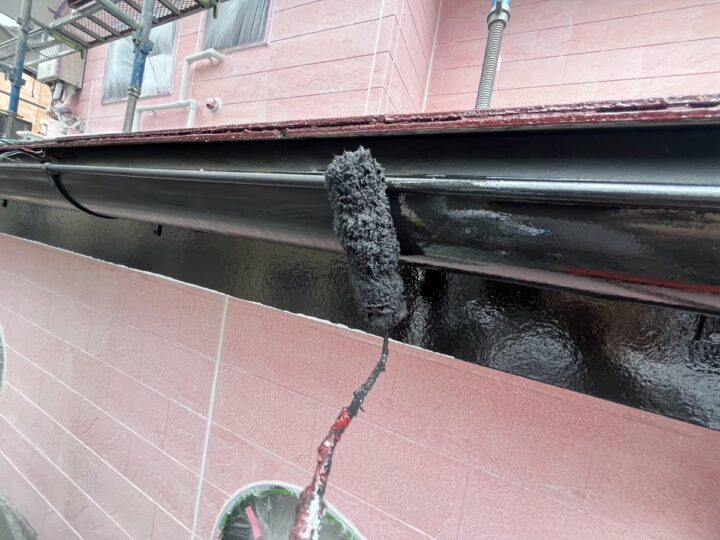

雨樋 上塗り
雨樋は、上塗りを2回施します。

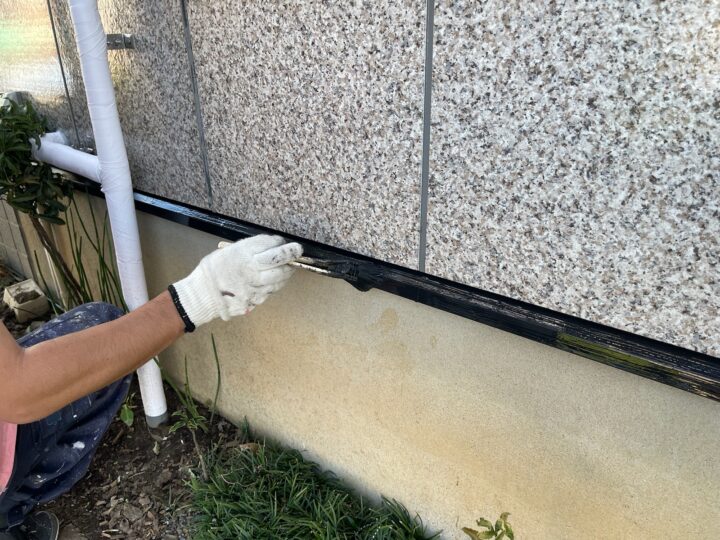

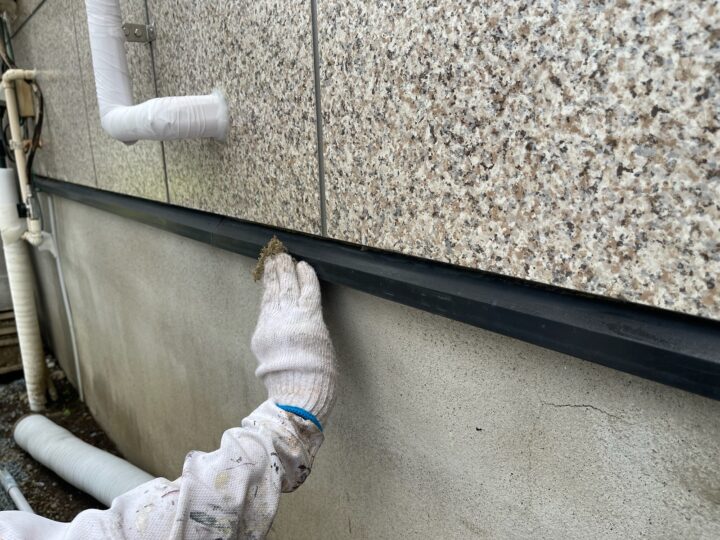

水切り 上塗り
水切りも丁寧に仕上げます。
